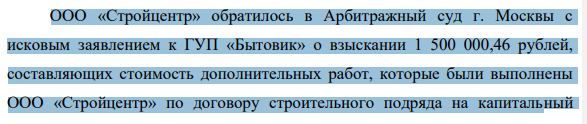

ООО «Стройцентр» обратилось в Арбитражный суд г. Москвы с исковым заявлением к ГУП «Бытовик» о взыскании 1 500 000,46 рублей, составляющих стоимость дополнительных работ, которые были выполнены ООО «Стройцентр» по договору строительного подряда на капитальный 1141 ремонт нежилого помещения. (Решение → 784)

Заказ №38629

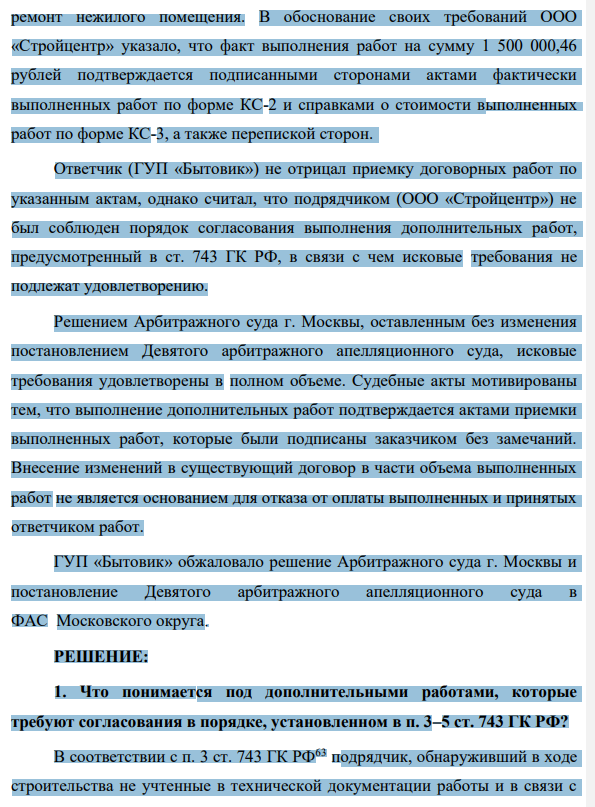

ООО «Стройцентр» обратилось в Арбитражный суд г. Москвы с исковым заявлением к ГУП «Бытовик» о взыскании 1 500 000,46 рублей, составляющих стоимость дополнительных работ, которые были выполнены ООО «Стройцентр» по договору строительного подряда на капитальный 1141 ремонт нежилого помещения. В обоснование своих требований ООО «Стройцентр» указало, что факт выполнения работ на сумму 1 500 000,46 рублей подтверждается подписанными сторонами актами фактически выполненных работ по форме КС-2 и справками о стоимости выполненных работ по форме КС-3, а также перепиской сторон. Ответчик (ГУП «Бытовик») не отрицал приемку договорных работ по указанным актам, однако считал, что подрядчиком (ООО «Стройцентр») не был соблюден порядок согласования выполнения дополнительных работ, предусмотренный в ст. 743 ГК РФ, в связи с чем исковые требования не подлежат удовлетворению. Решением Арбитражного суда г. Москвы, оставленным без изменения постановлением Девятого арбитражного апелляционного суда, исковые требования удовлетворены в полном объеме. Судебные акты мотивированы тем, что выполнение дополнительных работ подтверждается актами приемки выполненных работ, которые были подписаны заказчиком без замечаний. Внесение изменений в существующий договор в части объема выполненных работ не является основанием для отказа от оплаты выполненных и принятых ответчиком работ. ГУП «Бытовик» обжаловало решение Арбитражного суда г. Москвы и постановление Девятого арбитражного апелляционного суда в ФАС Московского округа.

РЕШЕНИЕ:

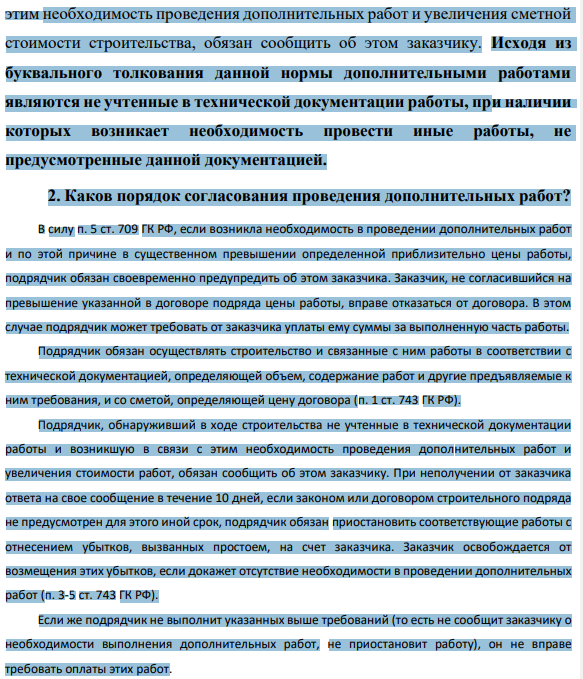

1. Что понимается под дополнительными работами, которые требуют согласования в порядке, установленном в п. 3–5 ст. 743 ГК РФ? В соответствии с п. 3 ст. 743 ГК РФ63 подрядчик, обнаруживший в ходе строительства не учтенные в технической документации работы и в связи с 63 Гражданский кодекс Российской Федерации (часть вторая)" от 26.01.1996 N 14-ФЗ //"Собрание законодательства РФ", 29.01.1996, N 5, ст. 410. 1142 этим необходимость проведения дополнительных работ и увеличения сметной стоимости строительства, обязан сообщить об этом заказчику. Исходя из буквального толкования данной нормы дополнительными работами являются не учтенные в технической документации работы, при наличии которых возникает необходимость провести иные работы, не предусмотренные данной документацией. 2. Каков порядок согласования проведения дополнительных работ? В силу п. 5 ст. 709 ГК РФ, если возникла необходимость в проведении дополнительных работ и по этой причине в существенном превышении определенной приблизительно цены работы, подрядчик обязан своевременно предупредить об этом заказчика. Заказчик, не согласившийся на превышение указанной в договоре подряда цены работы, вправе отказаться от договора. В этом случае подрядчик может требовать от заказчика уплаты ему суммы за выполненную часть работы. Подрядчик обязан осуществлять строительство и связанные с ним работы в соответствии с технической документацией, определяющей объем, содержание работ и другие предъявляемые к ним требования, и со сметой, определяющей цену договора (п. 1 ст. 743 ГК РФ). Подрядчик, обнаруживший в ходе строительства не учтенные в технической документации работы и возникшую в связи с этим необходимость проведения дополнительных работ и увеличения стоимости работ, обязан сообщить об этом заказчику. При неполучении от заказчика ответа на свое сообщение в течение 10 дней, если законом или договором строительного подряда не предусмотрен для этого иной срок, подрядчик обязан приостановить соответствующие работы с отнесением убытков, вызванных простоем, на счет заказчика. Заказчик освобождается от возмещения этих убытков, если докажет отсутствие необходимости в проведении дополнительных работ (п. 3-5 ст. 743 ГК РФ). Если же подрядчик не выполнит указанных выше требований (то есть не сообщит заказчику о необходимости выполнения дополнительных работ, не приостановит работу), он не вправе требовать оплаты этих работ

ООО «Стройцентр» обратилось в Арбитражный суд г. Москвы с исковым заявлением к ГУП «Бытовик» о взыскании 1 500 000,46 рублей, составляющих стоимость дополнительных работ, которые были выполнены ООО «Стройцентр» по договору строительного подряда на капитальный 1141 ремонт нежилого помещения.ООО «Стройцентр» обратилось в Арбитражный суд г. Москвы с исковым заявлением к ГУП «Бытовик» о взыскании 1 500 000,46 рублей, составляющих стоимость дополнительных работ, которые были выполнены ООО «Стройцентр» по договору строительного подряда на капитальный 1141 ремонт нежилого помещения.ООО «Стройцентр» обратилось в Арбитражный суд г. Москвы с исковым заявлением к ГУП «Бытовик» о взыскании 1 500 000,46 рублей, составляющих стоимость дополнительных работ, которые были выполнены ООО «Стройцентр» по договору строительного подряда на капитальный 1141 ремонт нежилого помещения.
