Плановое время завершения проекта 390 дн. Необходимо дать оценку длительности выполнения каждой работы (Решение → 8129)

Заказ №38721

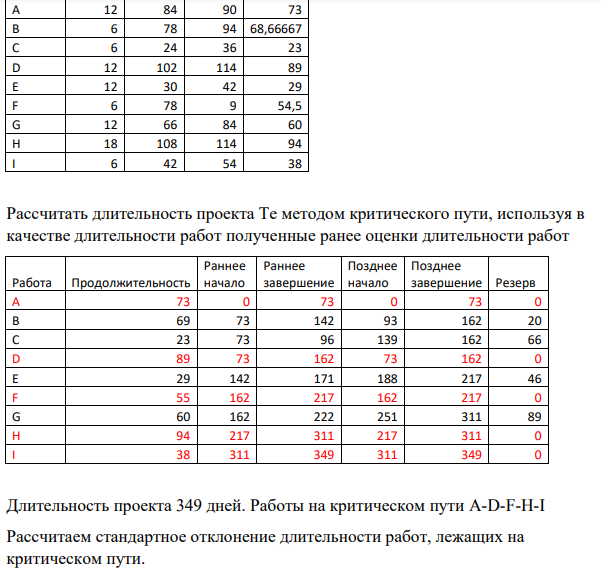

Плановое время завершения проекта 390 дн. Необходимо дать оценку длительности выполнения каждой работы te. 6 to 4tr tp t e    Оптимистичная оценка tо — время выполнения работы при самом благоприятном стечении обстоятельств. Пессимистичная оценка tp — время выполнения работы при самом неблагоприятном стечении обстоятельств. Реалистичная оценка tr - наиболее вероятная длительность работы. Работа to tr tp te 394 A 12 84 90 73 B 6 78 94 68,66667 C 6 24 36 23 D 12 102 114 89 E 12 30 42 29 F 6 78 9 54,5 G 12 66 84 60 H 18 108 114 94 I 6 42 54 38 Рассчитать длительность проекта Те методом критического пути, используя в качестве длительности работ полученные ранее оценки длительности работ

Работа Продолжительность Раннее начало Раннее завершение Позднее начало Позднее завершение Резерв A 73 0 73 0 73 0 B 69 73 142 93 162 20 C 23 73 96 139 162 66 D 89 73 162 73 162 0 E 29 142 171 188 217 46 F 55 162 217 162 217 0 G 60 162 222 251 311 89 H 94 217 311 217 311 0 I 38 311 349 311 349 0 Длительность проекта 349 дней. Работы на критическом пути A-D-F-H-I Рассчитаем стандартное отклонение длительности работ, лежащих на критическом пути.

Плановое время завершения проекта 390 дн. Необходимо дать оценку длительности выполнения каждой работы

Плановое время завершения проекта 390 дн. Необходимо дать оценку длительности выполнения каждой работы
