Приведите капитальные вложения к моменту конца строительства. Какой вариант предпочтительнее? ( (Решение → 32519)

Заказ №38906

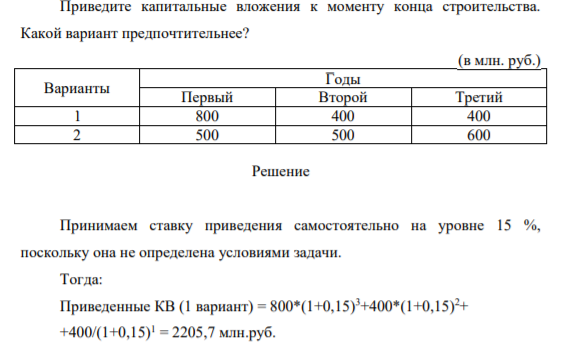

Приведите капитальные вложения к моменту конца строительства. Какой вариант предпочтительнее? (в млн. руб.) Варианты Годы Первый Второй Третий 1 800 400 400 2 500 500 600

Решение Принимаем ставку приведения самостоятельно на уровне 15 %, поскольку она не определена условиями задачи. Тогда: Приведенные КВ (1 вариант) = 800*(1+0,15)3+400*(1+0,15)2+ +400/(1+0,15)1 = 2205,7 млн.руб.

Приведите капитальные вложения к моменту конца строительства. Какой вариант предпочтительнее? (
