Рассчитать длительность производственного цикла, коэффициент нарастания затрат по предприятию, норму запаса в днях и норматив основных средств по НПЗ, исходя из следующих данных: Продолжительность производственного цикла изделий: (Решение → 5324)

Заказ №38909

Рассчитать длительность производственного цикла, коэффициент нарастания затрат по предприятию, норму запаса в днях и норматив основных средств по НПЗ, исходя из следующих данных:

Продолжительность производственного цикла изделий:

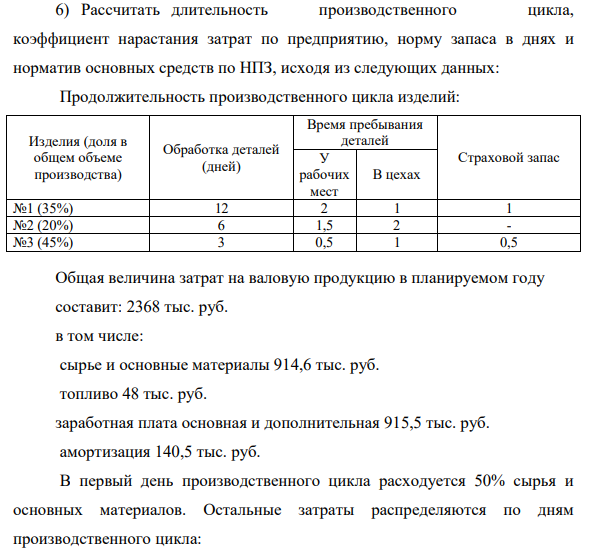

Изделия (доля в общем объеме производства) Обработка деталей (дней) Время пребывания деталей У Страховой запас рабочих мест В цехах

№1 (35%) 12 2 1 1

№2 (20%) 6 1,5 2 -

№3 (45%) 3 0,5 1 0,5

Общая величина затрат на валовую продукцию в планируемом году составит: 2368 тыс. руб.

в том числе:

сырье и основные материалы 914,6 тыс. руб.

топливо 48 тыс. руб.

заработная плата основная и дополнительная 915,5 тыс. руб.

амортизация 140,5 тыс. руб.

В первый день производственного цикла расходуется 50% сырья и основных материалов.

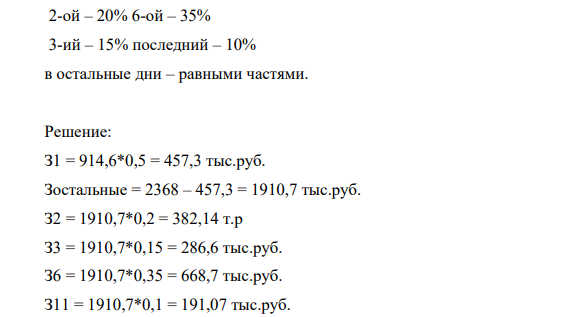

Остальные затраты распределяются по дням производственного цикла:

2-ой – 20% 6-ой – 35%

3-ий – 15%

последний – 10%

в остальные дни – равными частями.

Решение:

З1 = 914,6*0,5 = 457,3 тыс.руб.

Зостальные = 2368 – 457,3 = 1910,7 тыс.руб.

З2 = 1910,7*0,2 = 382,14 т.р

З3 = 1910,7*0,15 = 286,6 тыс.руб.

З6 = 1910,7*0,35 = 668,7 тыс.руб.

З11 = 1910,7*0,1 = 191,07 тыс.руб.

Рассчитать длительность производственного цикла, коэффициент нарастания затрат по предприятию, норму запаса в днях и норматив основных средств по НПЗ, исходя из следующих данных:  Продолжительность производственного цикла изделий:

Рассчитать длительность производственного цикла, коэффициент нарастания затрат по предприятию, норму запаса в днях и норматив основных средств по НПЗ, исходя из следующих данных:  Продолжительность производственного цикла изделий:
