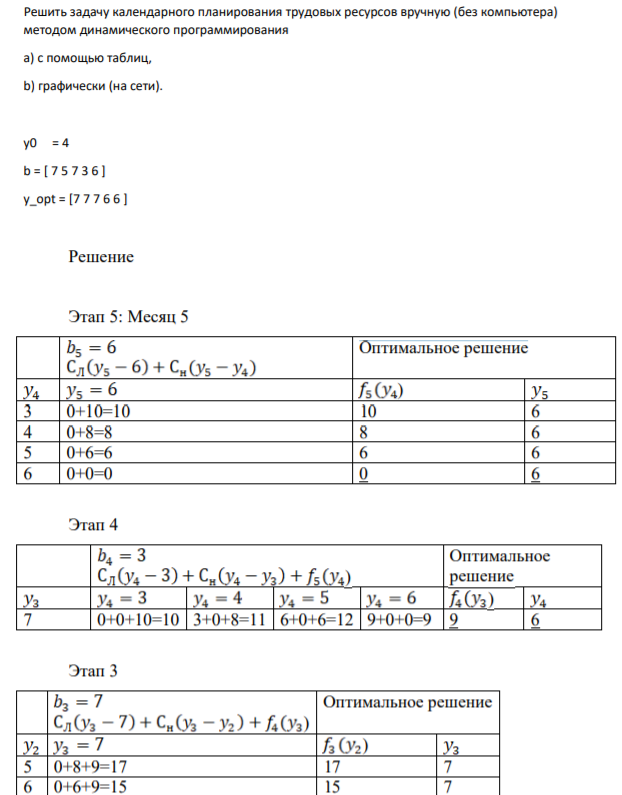

Решить задачу календарного планирования трудовых ресурсов вручную (без компьютера) методом динамического программирования a) с помощью таблиц, b) графически (на сети). y0 = 4 (Решение → 36663)

Заказ №38717

Решить задачу календарного планирования трудовых ресурсов вручную (без компьютера) методом динамического программирования a) с помощью таблиц, b) графически (на сети). y0 = 4 b = [ 7 5 7 3 6 ] y_opt = [7 7 7 6 6 ]

Решение Этап 5: Месяц 5 Оптимальное решение ) 3 0+10=10 10 6 4 0+8=8 8 6 5 0+6=6 6 6 6 0+0=0 0 6 Этап 4 ) Оптимальное решение ) 7 0+0+10=10 3+0+8=11 6+0+6=12 9+0+0=9 9 6 Этап 3 ) Оптимальное решение ) 5 0+8+9=17 17 7 6 0+6+9=15 15 7 7 0+0+9=9 9 7 214 Этап 2 ) Оптимальное решение ) 7 0+0+17=17 3+0+15=18 6+0+9=15 15 7

Решить задачу календарного планирования трудовых ресурсов вручную (без компьютера) методом динамического программирования a) с помощью таблиц, b) графически (на сети). y0 = 4
